融创观澜湖公园壹号
均价:16000元/㎡
  • 售楼处电话

    0898-66669129

融创观澜湖公园壹号:项目工程进展 您期待的品质兑现
来源:海南房产网 发布时间:2020-01-14 点击:2301

  亲爱的融创家人:

  展信安好,见字如晤。

  时光悄然,转眼已是岁暮时节。在从2019迈向2020的美好进程中,融创观澜湖壹号,以越加超乎期待的品质兑现,让家承载更多对未来对期待。

  光阴似箭,匠心依然。融创观澜湖公园壹号,感谢您一直以来的支持与陪伴,予您汇报近期工程进度播报,持续将有增无减的热情,注入家的每一项细节之中,为您幸福日子里的更多安心而加倍努力。

  一字一句,皆是真情。从2019到2020,我们一如既往记录家的点滴,伴您左右。祝福您阖家幸福,万事顺心。

  融创观澜湖公园壹号

项目工程进展

16载经验筑家匠心缔造

观澜湖公园壹号业主家渐成

二 期

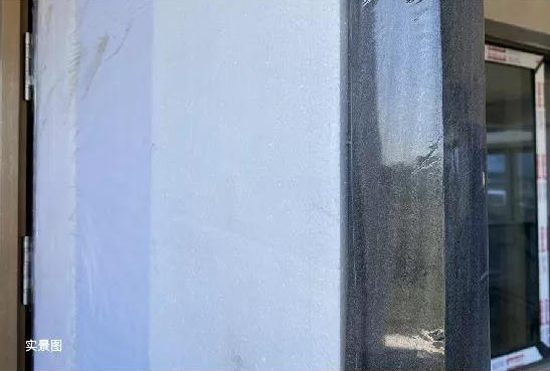

  1-3#楼风雨连廊铝板完成60%,门窗五件安装完成40%,门廊地面混凝土完成,围墙结构完成90%,围墙栏杆生产70%,南侧绿篱栏杆安装30%

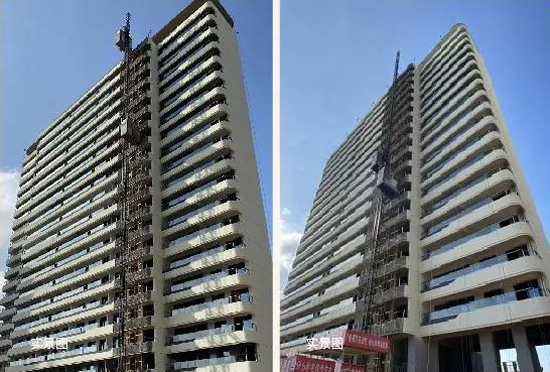

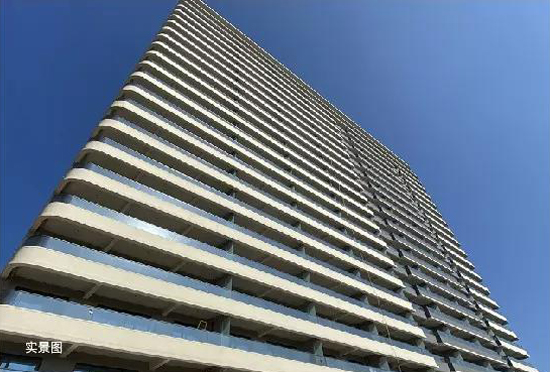

▲1号楼

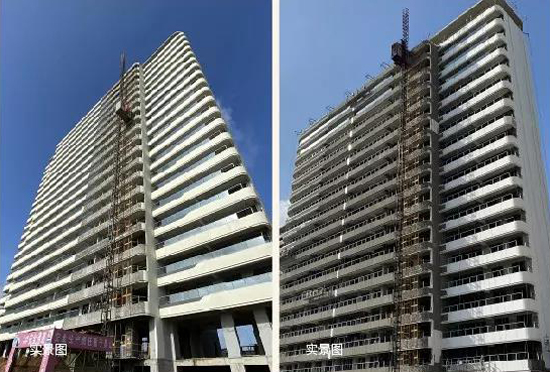

▲2号楼、3号楼

三 期

  1#楼楼梯踏步施工完成,楼梯扶手安装完成,屋面铺砖完成;外墙抹灰完成95%,外墙涂料完成80%

  2#楼楼梯踏步施工及屋面贴砖完成,楼梯扶手安装完成90%,屋面防雷带完成90%;外墙抹灰完成,外墙涂料完成95%

  3#楼楼梯踏步施工完成,屋面贴砖完成;外墙抹灰完成,外墙涂料完成95%

  4#楼屋面贴砖完成,外墙抹灰施工完成,梯扶手安装完成;外墙抹灰完成95%,外墙涂料完成80%

  5#楼楼楼梯扶手安装完成,楼梯踏步完成85%;外墙抹灰完成95%,外墙涂料完成70%

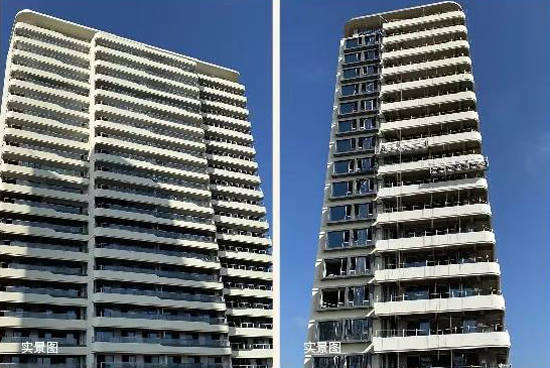

▲1号楼、2号楼

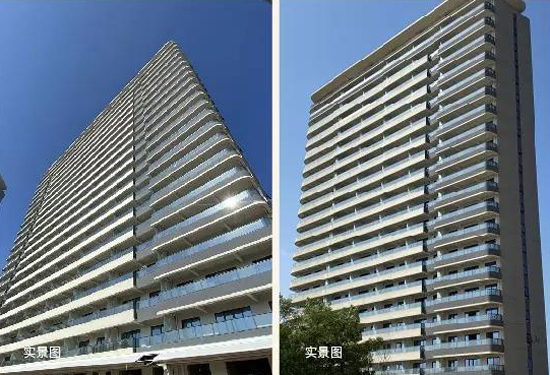

▲3号楼、5号楼

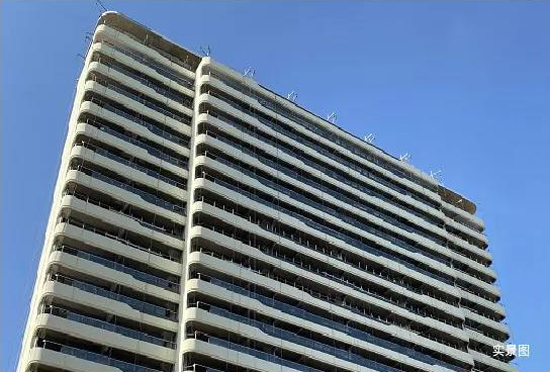

▲4号楼

四 期

  1#楼楼梯踏步施工完成,楼梯栏杆完成60%;空调飘板防水及排水立管完成65%;外墙抹灰完成95%,外围质感完成

  2#楼楼梯踏步临时栏杆拆除完成;外墙抹灰完成90%,刮腻子完成10%

  3#楼楼梯踏步临时栏杆拆除完成;外墙抹灰完成95%,外围腻子完成80%

  4#楼楼梯踏步施工完成,楼梯栏杆完成70%;外墙抹灰完成95%,外围质感完成70%

  5#楼楼梯踏步施工完成,楼梯栏杆完成60%;空调飘板防水及排水立管完成60%;外墙抹灰完成95%,外围质感完成

  6#楼空调飘板防水及排水立管完成60%;楼梯踏步临时栏杆拆除完成;外墙抹灰完成95%,外围质感完成

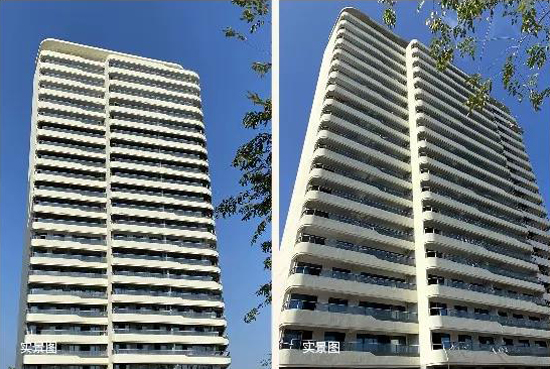

▲1号楼、2号楼

▲3号楼、4号楼

▲5号楼、6号楼

室内装修进度

空间之,上的用心,成就生活的安心

二 期

1-3#楼湿作业完成80%,安装类完成25%

1-3#楼空调主机安装完成

三 期

  1#楼天花基层完成95%,石膏板安装完成90%,二次防水完成18%,卧室地砖完成36%,阳台防水完成56%

  2#楼天花基层完成95%,石膏板安装完成22%,二次防水完成60%,卧室地砖完成60%,阳台防水完成59%

  3#楼天花基层完成95%,石膏板安装完成19%,二次防水完成12%,卧室地砖完成58%,阳台防水完成24%

  4#楼天花基层完成95%,石膏板安装完成40%,卧室地砖完成29%,阳台防水完成24%

  5#楼天花基层完成95%,石膏板安装完成75%,二次防水完成16%,卧室地砖完成93%,阳台防水完成13%

四 期

  1#楼门窗外框安装完成,门窗固玻完成;栏杆完成80%

  2#楼窗外框安装完成,门窗固玻完成;扶手开始安装80%,栏杆玻璃安装完成30%

  3#楼门窗外框安装完成,门窗固玻安装完成;扶手安装完成95%,栏杆玻璃安装完成10%

  4#楼门]窗外框安装完成,门窗固玻安装完成;栏杆完成80%

  5#楼门窗外框安装完成,门窗固玻安装完成;栏杆完成80%

  6#楼门窗外框安装完成,门窗固玻安装完成;栏杆完成80%

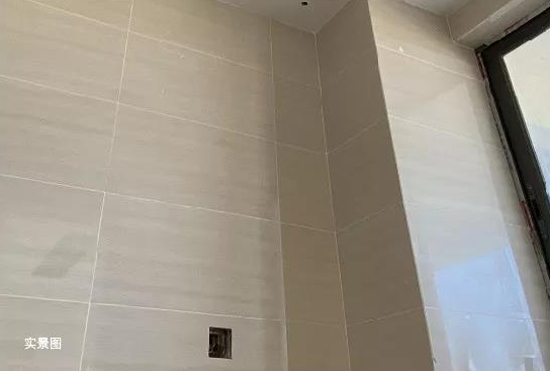

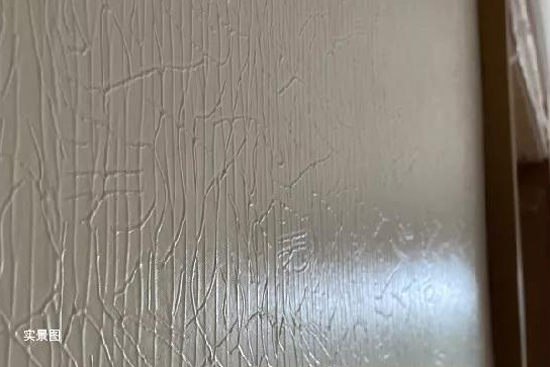

墙面装修

墙面装修

入门保护
